Quản lý thời gian dự án là gì? Quy trình các bước để quản lý thời gian hiệu quả

Nhiều dự án kinh doanh đã và đang đối mặt với nguy cơ thất bại hoặc chậm tiến độ nghiêm trọng. Nguyên nhân gốc rễ thường đến từ việc quản lý thời gian dự án chưa hiệu quả. Thống kê từ Viện Quản lý Dự án (PMI) chỉ ra rằng có tới 30% dự án thất bại vì lý do này, gây lãng phí nguồn lực và bỏ lỡ cơ hội thị trường. Do đó, việc nắm vững kỹ năng quản lý thời gian dự án đã trở thành yếu tố quyết định thành công của doanh nghiệp.

Bài viết này sẽ chia sẻ kinh nghiệm quản lý thời gian dự án qua các phương pháp hiệu quả và hướng dẫn quy trình triển khai chi tiết. Qua đó, bạn sẽ được trang bị đầy đủ kiến thức và công cụ cần thiết để dẫn dắt mọi dự án về đích đúng hạn.

Quản lý thời gian dự án là gì?

Quản lý thời gian dự án là quá trình lập kế hoạch chi tiết, sắp xếp lịch trình, giám sát tiến độ và kiểm soát các hoạt động của dự án với mục đích đảm bảo dự án được hoàn thành đúng kế hoạch. Nói cách khác, đây là tập hợp các hoạt động giúp xác định công việc cần làm, thứ tự ưu tiên, thời lượng thực hiện, và mốc thời gian hoàn thành nhằm tối ưu nguồn lực và tránh trễ hạn. Quản lý thời gian dự án thường bao gồm:

  • Xác định công việc: Liệt kê tất cả nhiệm vụ, đầu việc cần hoàn thành.
  • Sắp xếp thứ tự & phụ thuộc: Xác định công việc nào cần làm trước, công việc nào có thể làm song song.
  • Ước lượng thời gian: Dự đoán thời gian cần cho từng nhiệm vụ.
  • Xây dựng lịch trình: Lập kế hoạch chi tiết với các mốc thời gian (timeline, milestone).
  • Theo dõi và điều chỉnh: Giám sát tiến độ và điều chỉnh khi có rủi ro trễ hạn.
Quản lý thời gian dự án là quá trình nhiều bước nhằm tối ưu nguồn lực và đúng hạn
Quản lý thời gian dự án là quá trình nhiều bước nhằm tối ưu nguồn lực và đúng hạn

Tầm quan trọng của quản lý thời gian dự án trong doanh nghiệp

Việc kiểm soát tốt thời gian không chỉ giúp dự án về đích đúng hẹn mà còn mang lại lợi thế cạnh tranh và sự phát triển bền vững cho doanh nghiệp, đặc biệt là trong lĩnh vực công nghệ.

Các dự án công nghệ mang tính đặc thù với tốc độ thay đổi chóng mặt và độ phức tạp cao, đòi hỏi sự linh hoạt và áp lực “time-to-market” (thời gian ra mắt thị trường) rất lớn. Hậu quả của việc quản lý thời gian kém sẽ khiến sản phẩm lỗi thời trước khi ra mắt, ngân sách bị đội lên do kéo dài dự án, chất lượng sụt giảm vì vội vã và tinh thần đội ngũ đi xuống.

Ngược lại, quản lý thời gian hiệu quả giúp doanh nghiệp tăng khả năng cạnh tranh, nắm bắt cơ hội, đảm bảo sự hài lòng của khách hàng và tối ưu hóa chi phí vận hành. Điều này không chỉ xây dựng uy tín với đối tác mà còn tạo ra một môi trường làm việc hiệu suất cao, thúc đẩy sự sáng tạo và cam kết của đội ngũ.

Tầm quan trọng của quản lý thời gian dự án
Tầm quan trọng của quản lý thời gian dự án

Các phương pháp quản lý thời gian dự án hiệu quả

Để kiểm soát tiến độ và tối ưu hóa nguồn lực, các nhà quản lý dự án có thể áp dụng nhiều phương pháp đã được chứng minh hiệu quả. Mỗi phương pháp có ưu và nhược điểm riêng, phù hợp với các loại dự án khác nhau.

Phương pháp AOA (Activity on Arrow)

Phương pháp Sơ đồ Mũi tên (AOA) là một kỹ thuật sơ đồ mạng trong đó các hoạt động của dự án được biểu diễn bằng các mũi tên. Các nút (vòng tròn) đại diện cho các sự kiện (điểm bắt đầu hoặc kết thúc của một hoạt động). Để thực hiện, nhà quản lý cần xác định toàn bộ hoạt động, thiết lập quan hệ phụ thuộc và vẽ sơ đồ mạng tương ứng.

Ưu điểm lớn nhất của AOA là khả năng xác định đường găng (critical path) và dự báo sớm các điểm nghẽn có thể gây chậm trễ. Tuy nhiên, phương pháp này trở nên phức tạp và khó theo dõi đối với các dự án có nhiều hoạt động diễn ra song song. AOA thường được ứng dụng hiệu quả trong các dự án kỹ thuật, xây dựng, R&D có quy trình tuần tự, rõ ràng.

Phương pháp AOA (Activity on Arrow)
Phương pháp AOA (Activity on Arrow)

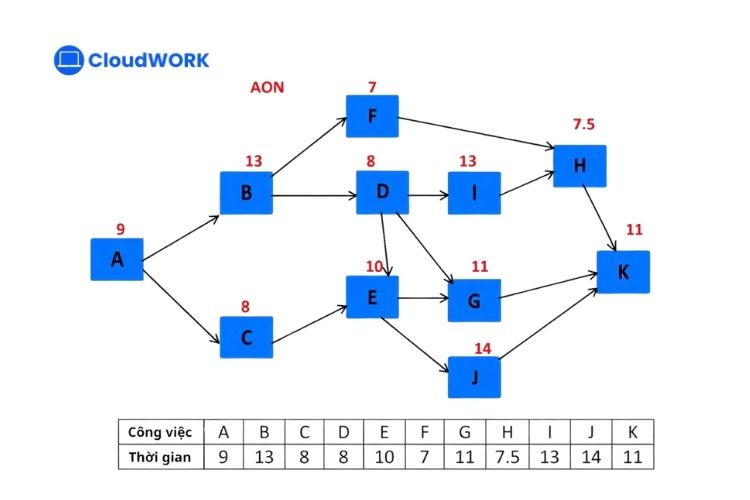

Phương pháp AON (Activity on Node)

Khác với AOA, phương pháp Sơ đồ Nút (AON) minh họa các hoạt động bằng các nút (thường là hình chữ nhật), trong khi các mũi tên chỉ thể hiện mối quan hệ logic hoặc sự phụ thuộc giữa các hoạt động đó. Để triển khai, bạn cần liệt kê các nhiệm vụ, xác định sự phụ thuộc giữa chúng và vẽ sơ đồ mạng, chẳng hạn như sơ đồ PERT hoặc CPM.

Ưu điểm của AON là tính trực quan, dễ hiểu và dễ dàng điều chỉnh, rất phù hợp cho các dự án phức tạp. Nhược điểm của nó là có thể tốn nhiều thời gian hơn trong giai đoạn chuẩn bị dữ liệu ban đầu. Phương pháp này được sử dụng rộng rãi trong quản lý dự án phát triển phần mềm, các chiến dịch marketing, và quy trình sản xuất.

Phương pháp AON (Activity on Node)
Phương pháp AON (Activity on Node)

Phương pháp dùng biểu đồ GANTT

Biểu đồ Gantt là một trong những biểu đồ phổ biến và trực quan nhất trong quản lý dự án. Đây là một biểu đồ dạng thanh ngang, hiển thị lịch trình dự án theo trục thời gian. Mỗi thanh đại diện cho một nhiệm vụ, với điểm bắt đầu và kết thúc rõ ràng. Để tạo biểu đồ Gantt, nhà quản lý cần xác định danh sách công việc, ước lượng thời gian cho từng việc và sắp xếp chúng theo thứ tự ưu tiên và phụ thuộc.

Ưu điểm vượt trội của biểu đồ Gantt là sự đơn giản, trực quan, giúp mọi thành viên dễ dàng theo dõi tiến độ công việc theo thời gian thực. Tuy nhiên, nó có thể trở nên rối rắm và khó thể hiện các mối quan hệ phụ thuộc phức tạp giữa hàng loạt nhiệm vụ. Biểu đồ Gantt được ứng dụng phổ biến trong các dự án marketing, thiết kế, tổ chức sự kiện và quản lý các nhóm làm việc nhỏ.

Phương pháp dùng biểu đồ GANTT
Phương pháp dùng biểu đồ GANTT

Phương pháp Pomodoro

Phương pháp Pomodoro là một phương pháp quản lý thời gian cá nhân nhằm tăng cường sự tập trung và giảm sự mệt mỏi. Thực hiện phương pháp này bằng cách chia nhỏ thời gian làm việc thành các phiên tập trung cao độ, gọi là “Pomodoro” (thường kéo dài 25 phút), xen kẽ với các khoảng thời gian nghỉ ngắn (5 phút). Sau khi hoàn thành 4 phiên Pomodoro, bạn sẽ có một kỳ nghỉ dài hơn (15-30 phút). Cách tiếp cận này giúp duy trì năng lượng tinh thần, chống lại sự trì hoãn và tạo ra một nhịp điệu làm việc ổn định.

Ưu điểm chính là khả năng cải thiện sự tập trung và quản lý sự gián đoạn. Tuy nhiên, nó có thể không phù hợp với các công việc đòi hỏi sự tập trung sâu và liên tục trong thời gian dài. Pomodoro đặc biệt hữu ích cho quản lý thời gian cá nhân trong các dự án có nhiều tác vụ nhỏ hoặc các công việc sáng tạo.

Phương pháp Pomodoro
Phương pháp Pomodoro

Phương pháp 40 – 30 – 20 – 10

Phương pháp 40-30-20-10 là một nguyên tắc phân bổ thời gian chiến lược cho các giai đoạn khác nhau của một dự án. Quy tắc này đề xuất một khung phân chia cụ thể nhằm đảm bảo sự chuẩn bị kỹ lưỡng và tránh tình trạng dồn việc vào phút chót. Cụ thể, thời gian được phân bổ như sau:

  • 40% cho giai đoạn lập kế hoạch và chuẩn bị
  • 30% cho giai đoạn triển khai thực tế
  • 20% dành cho việc kiểm tra, thử nghiệm và điều chỉnh
  • 10% cuối cùng cho việc tổng kết, bàn giao và đóng dự án.

Ưu điểm của phương pháp này là nó tạo ra một cấu trúc rõ ràng, đảm bảo mọi giai đoạn đều được quan tâm đúng mức. Tuy nhiên, nhược điểm là tính cứng nhắc, đòi hỏi sự tuân thủ nghiêm ngặt và có thể ít linh hoạt trước những thay đổi bất ngờ. Nó phù hợp nhất với các dự án có deadline cố định và yêu cầu một khung thời gian được xác định chặt chẽ.

Phương pháp 40 - 30 - 20 - 10
Phương pháp 40 – 30 – 20 – 10

Phương pháp 80/20 (Nguyên tắc Pareto)

Nguyên tắc Pareto, hay còn gọi là quy tắc 80/20, khẳng định rằng khoảng 80% kết quả đến từ 20% nỗ lực. Trong quản lý dự án, điều này có nghĩa là cần tập trung vào 20% công việc quan trọng nhất để tạo ra 80% giá trị. Để xác định các công việc cốt lõi này, nhà quản lý có thể sử dụng các kỹ thuật ưu tiên như Ma trận Eisenhower (phân loại công việc theo mức độ Quan trọng/Khẩn cấp) hoặc phương pháp MoSCoW (Must have, Should have, Could have, Won’t have).

Bên cạnh đó, việc xác định Đường găng (Critical Path) và phân bổ nguồn lực hiệu quả cũng là một phần của nguyên tắc này. Bằng cách gán đúng người, đúng việc vào các nhiệm vụ quan trọng nhất, doanh nghiệp có thể tối đa hóa hiệu suất, giảm thiểu tắc nghẽn và đảm bảo dự án đi đúng hướng. Ví dụ, trong một dự án IT, các tác vụ “Fix critical bugs” (Quan trọng & Khẩn cấp) sẽ được ưu tiên hơn “Update UI documentation” (Quan trọng & Không khẩn cấp).

Phương pháp 80/20 (Nguyên tắc Pareto)
Phương pháp 80/20 (Nguyên tắc Pareto)

Quy trình quản lý thời gian dự án cho doanh nghiệp

Để quản lý thời gian một cách hệ thống và chuyên nghiệp, doanh nghiệp nên tuân thủ một quy trình chặt chẽ bao gồm các bước từ lập kế hoạch ban đầu đến kiểm soát và điều chỉnh trong suốt vòng đời dự án.

Bước 1: Xác định các công việc cần làm trong dự án

Bước đầu tiên và quan trọng nhất là phân rã toàn bộ dự án thành các gói công việc nhỏ hơn, dễ quản lý hơn. Nhà quản trị thường sử dụng Cấu trúc phân tách công việc (WBS – Work Breakdown Structure) để thực hiện. Mỗi công việc cần được mô tả chi tiết về nội dung, yêu cầu đầu vào và tiêu chuẩn đầu ra để được coi là hoàn thành. Song song đó, cần xác định các điểm mốc quan trọng (milestones) – những thời điểm đánh dấu sự hoàn thành của một giai đoạn chính. Việc liệt kê chi tiết ngay từ đầu không chỉ giúp lập kế hoạch chính xác hơn mà còn tạo cơ sở vững chắc cho việc theo dõi tiến độ, phân công trách nhiệm và xử lý kịp thời các vấn đề phát sinh sau này, đảm bảo mọi người đều hiểu rõ phạm vi công việc.

Bước 1: Xác định các công việc cần làm trong dự án
Bước 1: Xác định các công việc cần làm trong dự án

Bước 2: Ước tính thời gian thực hiện công việc

Sau khi đã có danh sách công việc chi tiết, bước tiếp theo là xác định khoảng thời gian cần thiết để hoàn thành từng công việc. Việc ước tính này cần dựa trên phạm vi công việc, nguồn lực sẵn có (nhân sự, kỹ năng, thiết bị) và các yếu tố liên quan khác. Để tăng độ chính xác, nhà quản lý nên tham khảo dữ liệu từ các dự án tương tự trong quá khứ. Cần đặc biệt lưu ý đến mối quan hệ phụ thuộc giữa các công việc, bao gồm phụ thuộc bắt buộc (cứng), phụ thuộc tùy ý (mềm), và các phụ thuộc từ bên ngoài. Sơ đồ mạng lưới là một công cụ hữu ích để trực quan hóa các mối quan hệ này, giúp sắp xếp thứ tự thực hiện công việc một cách logic và hiệu quả nhất.

Bước 2: Ước tính thời gian thực hiện công việc
Bước 2: Ước tính thời gian thực hiện công việc

Bước 3: Lập trình dự án

Dựa trên danh sách công việc và thời gian ước tính, bước tiếp theo là xây dựng một lịch trình tổng thể cho toàn bộ dự án. Lịch trình này sẽ xác định rõ thời gian bắt đầu và kết thúc dự kiến cho từng công việc, tạo thành một lộ trình chi tiết cho cả đội ngũ. Đây là cơ sở để giám sát, so sánh tiến độ thực tế với kế hoạch và tiến hành các điều chỉnh cần thiết. Để lịch trình trở nên trực quan và dễ theo dõi, các nhà quản lý thường sử dụng biểu đồ Gantt hoặc các phần mềm quản lý dự án chuyên dụng. Một lịch trình được lập trình tốt không chỉ giúp phân bổ nguồn lực hợp lý mà còn giúp cả nhóm chủ động trong công việc và phản ứng kịp thời với các biến động trong quá trình triển khai.

Bước 3: Lập trình kế hoạch dự án
Bước 3: Lập trình kế hoạch dự án

Bước 4: Phân bổ nguồn lực triển khai

Phân bổ nguồn lực là quá trình xác định và gán các nguồn lực cần thiết bao gồm nhân sự, tài chính, thiết bị và vật liệu cho từng công việc cụ thể trong lịch trình dự án. Mục tiêu của bước này là đảm bảo các nguồn lực được sử dụng một cách hiệu quả nhất, tránh lãng phí và xung đột. Đối với những tài nguyên hạn chế, cần ưu tiên phân bổ cho các công việc nằm trên đường găng trước. Quá trình này đòi hỏi sự phối hợp chặt chẽ và hiểu biết sâu sắc về cả phạm vi dự án lẫn năng lực thực tế của các nguồn lực hiện có. Việc phân bổ hợp lý sẽ giúp tối ưu hóa hiệu suất và đảm bảo dòng chảy công việc được thông suốt.

Bước 4: Phân bổ nguồn lực triển khai
Bước 4: Phân bổ nguồn lực triển khai

Bước 5: Kiểm soát, đánh giá và điều chỉnh

Bước cuối cùng và xuyên suốt dự án là kiểm soát và đánh giá. Nhà quản lý phải thường xuyên theo dõi tiến độ thực tế, so sánh với lịch trình đã đề ra và giám sát các chỉ số hiệu suất công việc. Việc này giúp phát hiện sớm các sai lệch, chậm trễ hoặc rủi ro tiềm ẩn. Khi có vấn đề phát sinh, cần nhanh chóng đưa ra các biện pháp điều chỉnh, có thể là sắp xếp lại lịch trình, phân bổ lại nguồn lực hoặc áp dụng các kế hoạch dự phòng đã chuẩn bị. Sự linh hoạt, kinh nghiệm và khả năng cập nhật thông tin liên tục là yếu tố then chốt để kiểm soát thành công tiến độ, đảm bảo dự án về đích đúng hạn và đạt chất lượng.

Bước cuối cùng trong quy trình là kiểm soát, đánh giá và điều chỉnh
Bước cuối cùng trong quy trình là kiểm soát, đánh giá và điều chỉnh

Gợi ý 1 số mẹo giúp nâng cao kỹ năng quản lý thời gian cho quản lý dự án và đội ngũ

Bên cạnh việc áp dụng các phương pháp và quy trình bài bản, việc liên tục cải thiện kỹ năng quản lý thời gian ở cấp độ cá nhân và đội nhóm cũng là yếu tố quyết định thành công của dự án. Để tối ưu hóa hiệu suất và đảm bảo tiến độ, các nhà quản lý và thành viên cần trang bị cho mình những thói quen và tư duy làm việc hiệu quả. Dưới đây là một số mẹo hữu ích:

  • Đào tạo và phát triển năng lực cá nhân: Thường xuyên tổ chức các buổi huấn luyện về kỹ thuật quản lý thời gian và hướng dẫn đội ngũ sử dụng thành thạo công cụ quản lý dự án. Khuyến khích mỗi cá nhân chủ động lập kế hoạch làm việc chi tiết hàng ngày, hàng tuần để kiểm soát tốt hơn quỹ thời gian của mình.
  • Xây dựng văn hóa trách nhiệm và kỷ luật: Thiết lập các quy tắc làm việc rõ ràng về deadline, báo cáo tiến độ và truyền thông minh bạch. Khi mọi người hiểu rõ vai trò và ảnh hưởng của mình đến tiến trình chung, tinh thần tự giác và cam kết hoàn thành công việc đúng hạn sẽ được nâng cao.
  • Áp dụng AI và tự động hóa trong quản lý thời gian: Tận dụng các phần mềm thông minh để tự động hóa việc nhắc nhở, phân công công việc và theo dõi tiến độ. AI có thể phân tích dữ liệu để dự báo các rủi ro chậm trễ, giúp nhà quản lý đưa ra quyết định can thiệp kịp thời, giải phóng đội ngũ khỏi các tác vụ thủ công.
Nắm được các mẹo nhỏ sẽ hỗ trợ việc quản lý thời gian chính xác
Nắm được các mẹo nhỏ sẽ hỗ trợ việc quản lý thời gian chính xác

Một số rủi ro có thể gặp khi không biết hoặc quản lý thời gian sai cách

Việc thiếu kiến thức hoặc áp dụng sai phương pháp quản lý thời gian không chỉ đơn thuần gây ra chậm trễ mà còn tiềm ẩn nhiều rủi ro nghiêm trọng có thể đẩy dự án đến thất bại. Nhận diện sớm các nguy cơ này là bước đầu tiên để chủ động phòng tránh và xây dựng một kế hoạch vững chắc. Dưới đây là một số rủi ro phổ biến nhất:

  • Scope Creep (Phình to phạm vi): Đây là tình trạng các yêu cầu mới liên tục được thêm vào một cách không kiểm soát sau khi dự án đã bắt đầu. Nguyên nhân thường do phạm vi ban đầu không được xác định rõ ràng hoặc thiếu một quy trình quản lý thay đổi chặt chẽ, dẫn đến kéo dài thời gian và đội vốn.
  • Ước lượng thời gian không chính xác: Việc đánh giá thời gian thực hiện quá lạc quan hoặc thiếu cơ sở dữ liệu dẫn đến việc đặt ra các deadline phi thực tế. Rủi ro này tạo áp lực lớn cho đội ngũ, có thể làm giảm chất lượng công việc và phá vỡ toàn bộ lịch trình dự án đã đề ra.
  • Thiếu hụt nguồn lực và xung đột ưu tiên: Khi một nguồn lực (đặc biệt là nhân sự chủ chốt) phải tham gia nhiều dự án cùng lúc mà không có sự phân bổ rõ ràng, tình trạng xung đột về thứ tự ưu tiên sẽ xảy ra, gây tắc nghẽn và làm chậm tiến độ của tất cả các dự án liên quan.
  • Vấn đề giao tiếp và cộng tác trong nhóm: Thông tin không được truyền đạt kịp thời, các thành viên không nắm rõ công việc của nhau hoặc thiếu một nền tảng giao tiếp chung sẽ gây ra sự chậm trễ, hiểu lầm và phải làm lại công việc, lãng phí nghiêm trọng thời gian và công sức của cả đội.
Lường trước rủi ro sẽ dễ quản lý thời gian dự án hơn
Lường trước rủi ro sẽ dễ quản lý thời gian dự án hơn

CloudWORK – Giải pháp quản lý thời gian dự án hiệu quả cho doanh nghiệp

Để giải quyết triệt để các thách thức về quản lý thời gian và nâng cao hiệu suất, việc ứng dụng một công cụ quản lý dự án toàn diện là giải pháp tối ưu cho các doanh nghiệp hiện đại.

Phần mềm quản lý công việc và dự án CloudWORK ra đời với sứ mệnh giúp doanh nghiệp chuẩn hóa quy trình, tự động hóa việc giám sát và tối ưu hóa việc phân bổ nguồn lực. CloudWORK là công cụ đắc lực giúp bạn kiểm soát mọi khía cạnh của dự án, đặc biệt là về mặt thời gian.

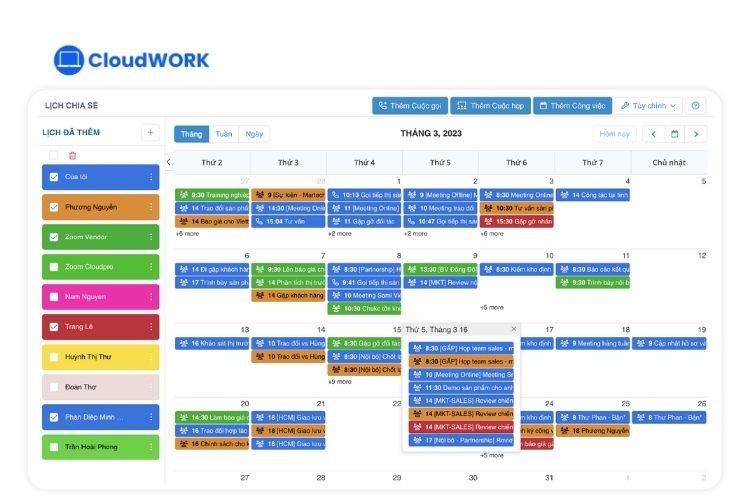

  • Lập kế hoạch và theo dõi tiến độ trực quan: Dễ dàng tạo lập danh sách công việc, phân rã dự án (WBS) và theo dõi tiến độ theo thời gian thực trên biểu đồ Gantt.
  • Quản lý nguồn lực hiệu quả: Phân công công việc cho từng thành viên, theo dõi tải công việc (workload) để tránh tình trạng quá tải hoặc phân bổ không đồng đều.
  • Ước tính và báo cáo thời gian chính xác: Ghi nhận thời gian thực hiện thực tế của từng công việc, tạo ra dữ liệu chính xác cho các báo cáo và các dự án trong tương lai.
  • Tự động hóa nhắc nhở và thông báo: Hệ thống tự động gửi thông báo về deadline sắp tới, các công việc quá hạn, giúp đảm bảo không có nhiệm vụ nào bị bỏ sót.
  • Cộng tác và giao tiếp tập trung: Mọi trao đổi, tài liệu liên quan đến công việc đều được lưu trữ tại một nơi duy nhất, giúp dòng thông tin luôn thông suốt.

Đừng để việc quản lý thời gian kém hiệu quả cản trở thành công của bạn. Hãy khám phá ngay giải pháp CloudWORK để đưa việc quản lý dự án của doanh nghiệp lên một tầm cao mới!

CloudWORK - Giải pháp quản lý thời gian dự án hiệu quả cho doanh nghiệp
CloudWORK – Giải pháp quản lý thời gian dự án hiệu quả cho doanh nghiệp

Câu hỏi thường gặp

Quản lý thời gian dự án là quá trình lập kế hoạch, giám sát và kiểm soát lịch trình các hoạt động để đảm bảo dự án hoàn thành đúng hạn và đạt mục tiêu.

  • Vì sao quản lý thời gian dự án quan trọng?

Vì quản lý thời gian giúp tránh trễ tiến độ, tối ưu nguồn lực, giảm chi phí phát sinh và nâng cao hiệu suất làm việc của đội ngũ.

  • AI hỗ trợ quản lý thời gian dự án thế nào?

AI hỗ trợ quản lý thời gian dự án bằng cách phân tích dữ liệu, dự báo rủi ro trễ hạn và tối ưu phân bổ nguồn lực để cải thiện hiệu quả tiến độ.

Việc kiểm soát tốt thời gian không chỉ là một kỹ năng quản lý, mà còn là một văn hóa cần được xây dựng và duy trì để đảm bảo thành công bền vững. Nếu bạn đang tìm kiếm một công cụ mạnh mẽ để chuẩn hóa quy trình và tự động hóa việc quản lý thời gian, hãy khám phá ngay giải pháp CloudWORK hoặc liên hệ với đội ngũ của CloudGO để được tư vấn chi tiết.

CloudWORK – Giải pháp quản lý công việc, dự án tinh gọn

Các tin liên quan

Post Comment

CloudWORK: Giải pháp quản lý công việc, dự án tinh gọn

Chúc mừng bạn có 14 ngày trải nghiệm miễn phí. Nhanh tay đăng ký ngay!

CloudWORK Giải pháp quản lý công việc, dự án tinh gọn. Quản lý lịch làm việc, giao việc, quản lý và theo dõi tiến độ công việc, dự án

Địa chỉ: 13 Đường 37 – Vạn Phúc City, P. Hiệp Bình Phước, TP. Thủ Đức, TP. HCM

Hotline: 1900 29 29 90

Email:

Website công ty tổng: https://cloudgo.vn/

Copyright © from 2025 CloudWORK. All rights reserved
